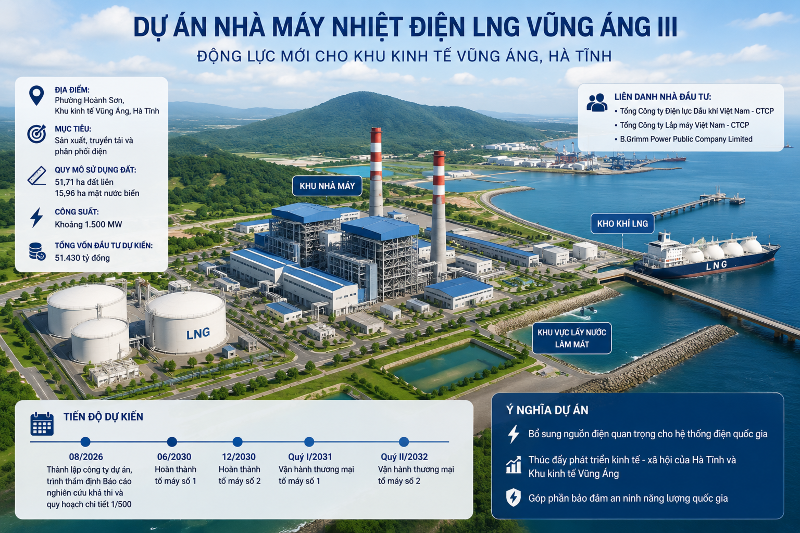

Ngày 25/6, Phó Chủ tịch Thường trực UBND tỉnh Hà Tĩnh Trần Báu Hà chủ trì buổi làm việc với liên danh nhà đầu tư gồm Tổng Công ty Điện lực Dầu khí Việt Nam - CTCP, Tổng Công ty Lắp máy Việt Nam - CTCP và B.Grimm Power Public Company Limited nhằm tháo gỡ khó khăn, thúc đẩy tiến độ triển khai Dự án Nhà máy Nhiệt điện LNG Vũng Áng III tại phường Hoành Sơn, Khu kinh tế Vũng Áng.
Dự án được UBND tỉnh Hà Tĩnh chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư tại Quyết định số 22/QĐ-UBND ngày 9/6/2026. Nhà máy có công suất khoảng 1.500 MW, tổng vốn đầu tư dự kiến 51.430 tỷ đồng, sử dụng 51,71 ha đất và 15,96 ha mặt nước biển.
Sau khi được chấp thuận chủ trương đầu tư, liên danh nhà đầu tư đang hoàn thiện các thủ tục thành lập công ty dự án; lập báo cáo nghiên cứu khả thi, quy hoạch chi tiết xây dựng tỷ lệ 1/500 và làm việc với các nhà cung cấp tua-bin khí để chủ động nguồn thiết bị phục vụ triển khai dự án.
Cùng với đó, nhà đầu tư đang thực hiện các thủ tục thu xếp vốn, đàm phán hợp đồng mua bán điện, hợp đồng mua nhiên liệu LNG; phối hợp với các đơn vị liên quan rà soát mặt bằng, phương án đấu nối, xả nước làm mát và các nội dung liên quan đến giải phóng mặt bằng khu vực mỏ cát Cụp Bàu.
Theo kế hoạch, tháng 8/2026, nhà đầu tư sẽ thành lập công ty dự án, trình thẩm định báo cáo nghiên cứu khả thi và quy hoạch chi tiết xây dựng tỷ lệ 1/500. Dự kiến tổ máy số 1 hoàn thành vào tháng 6/2030, tổ máy số 2 hoàn thành vào tháng 12/2030. Tổ máy số 1 sẽ vận hành thương mại vào quý I/2031 và tổ máy số 2 vào quý II/2032.
Tại buổi làm việc, liên danh nhà đầu tư kiến nghị tỉnh Hà Tĩnh phối hợp đề xuất các cơ chế, chính sách thuận lợi nhằm bảo đảm hiệu quả dự án; hỗ trợ thực hiện thủ tục giao đất, cho thuê đất, giao mặt nước biển; kiến nghị các cơ quan liên quan đầu tư tuyến đường dây truyền tải điện 500kV đấu nối nhà máy vào hệ thống điện quốc gia.
Nhà đầu tư cũng đề xuất đẩy nhanh tiến độ triển khai Kho khí LNG, sớm hoàn thành khai thác mỏ cát Cụp Bàu và hỗ trợ nguồn vật liệu san lấp phục vụ thi công dự án.
Phát biểu tại buổi làm việc, Phó Chủ tịch Thường trực UBND tỉnh Hà Tĩnh Trần Báu Hà ghi nhận sự chủ động của liên danh nhà đầu tư và khẳng định địa phương luôn đồng hành, tạo điều kiện thuận lợi để triển khai dự án.
Nhấn mạnh vai trò quan trọng của Nhà máy Nhiệt điện LNG Vũng Áng III đối với phát triển kinh tế - xã hội và bảo đảm an ninh năng lượng, lãnh đạo UBND tỉnh đề nghị nhà đầu tư khẩn trương hoàn thiện các thủ tục cần thiết để bảo đảm tiến độ đề ra.
Đồng thời, giao các sở, ngành, địa phương theo chức năng, nhiệm vụ tăng cường phối hợp, hướng dẫn và hỗ trợ nhà đầu tư thực hiện các hồ sơ, thủ tục theo quy định, góp phần đẩy nhanh tiến độ triển khai dự án.




Dự án mở rộng cao tốc Bắc – Nam đoạn Cam Lộ – La Sơn có tổng mức đầu tư hơn 6.463 tỷ đồng, hiện đạt khoảng 45% khối lượng tại một số hạng mục chính. Trong khi thời gian hoàn thành chỉ còn khoảng 2 tháng, các đơn vị đang tập trung tháo gỡ vướng mắc mặt bằng, huy động nhân lực và thiết bị để đẩy nhanh tiến độ.
Bốn lô đất thuộc dự án thành phố Cảng hàng không quốc tế Long Thành – Airport City có tổng diện tích hơn 413.760 m², giá khởi điểm khoảng 418 tỷ đồng. Thời hạn thuê đất đến hết năm 2050, theo hình thức trả tiền thuê một lần cho cả thời gian thuê...
Với mục tiêu hoàn thành trong tháng 11 hoặc chậm nhất vào cuối tháng 12/2026, các nhà thầu thi công tuyến đường gần 1.500 tỷ đồng tại Thanh Hóa đang tăng cường nhân lực, máy móc, tổ chức nhiều mũi thi công đồng thời để đẩy nhanh tiến độ dự án.
Sau một năm vận hành với hơn 500 chuyến tàu, Hà Nội 5 cửa ô cho thấy sức hút của việc đưa nghệ thuật truyền thống vào hành trình đường sắt. Mô hình này cũng gợi mở hướng kết nối vận tải với du lịch văn hóa và các dịch vụ tại điểm đến…
Sau hơn 30 giờ di chuyển qua sông, biển với hành trình 124 km từ Vũng Tàu, tổ hợp vòm thép nặng hơn 3.400 tấn của cầu đi bộ qua sông Sài Gòn đã cập Bến Bạch Đằng chiều 19/10, sẵn sàng cho cột mốc hợp long theo kế hoạch ngày 21/10...
Theo nhận định của các chuyên gia, so với môi trường đầu tư cách đây vài năm thì thời điểm hiện tại nhà đầu tư cần chuyển hướng nhìn vào khả năng thanh khoản, khả năng đáp ứng nhu cầu thực... để dự án trở thành hàng hóa có khả năng thanh khoản. Nếu không sẽ dễ rơi vào tình cảnh tồn kho như số liệu Bộ Xây dựng vừa công bố mới đây.
Với thông điệp “Cà phê Hòa bình - Make coffee not war”, chuỗi hoạt động “Theo dấu chân 100 năm Cà phê Khe Sanh” kết nối những giá trị lịch sử, văn hóa và nông nghiệp. Đây cũng là dịp để Quảng Trị phát huy tiềm năng du lịch nông nghiệp, đưa câu chuyện cà phê trở thành điểm nhấn trong hành trình khám phá miền Tây của tỉnh.
